Projet de parc éolien de Lesquielles-Saint-Germain

Un projet en développement

Le projet est en développement depuis avril 2023, date des premiers contacts avec les élus des communes. Après une phase de pré-étude pour confirmer la faisabilité du site, W.E.B Energie du Vent a rencontré le Conseil Municipal à plusieurs reprises afin d’affiner le projet. Suite à la validation par le Conseil Municipal de proposition de projet, l’équipe foncière de WEB Energie du Vent a démarré le processus de sécurisation des parcelles située dans la zone d’étude (illustrée sur la carte plus bas).

Une fois les parcelles foncières sécurisées, des Appels d’Offres ont été lancés pour sélectionner les Bureaux d’Etudes qui réaliseront le contenu de l’étude d’impact pour la Demande d’Autorisation Environnementale nécessaire afin d’obtenir l’autorisation de la préfecture. Ces études ont démarré fin-2025 et sont en cours. L’ensemble des études respectera les recommandations et méthodologies préconisées par les différents services de la préfecture ainsi que les doctrines départementale et régionale de la DREAL.

A noter qu’un mât de mesure de 100m a été installé sur le site fin Mars 2026. L’étude de vent et les écoutes de chauve-souris en hauteur seront menées de concert pendant 2 ans.

Une lettre d’information destinée aux riverains de la commune ainsi que tous les propriétaires et exploitants foncier a aussi été publiée et disséminée auprès des communautés. Une prochaine lettre sera envoyée en fin 2026 afin de tenir au courant les habitants de Lesquielles-Saint-Germain des avancées du projet.

Caractéristiques du projet

  • Dans le département de l’Aisne (02), dans la région des Hauts de France. Sur la commune de Lesquielles-Saint-Germain

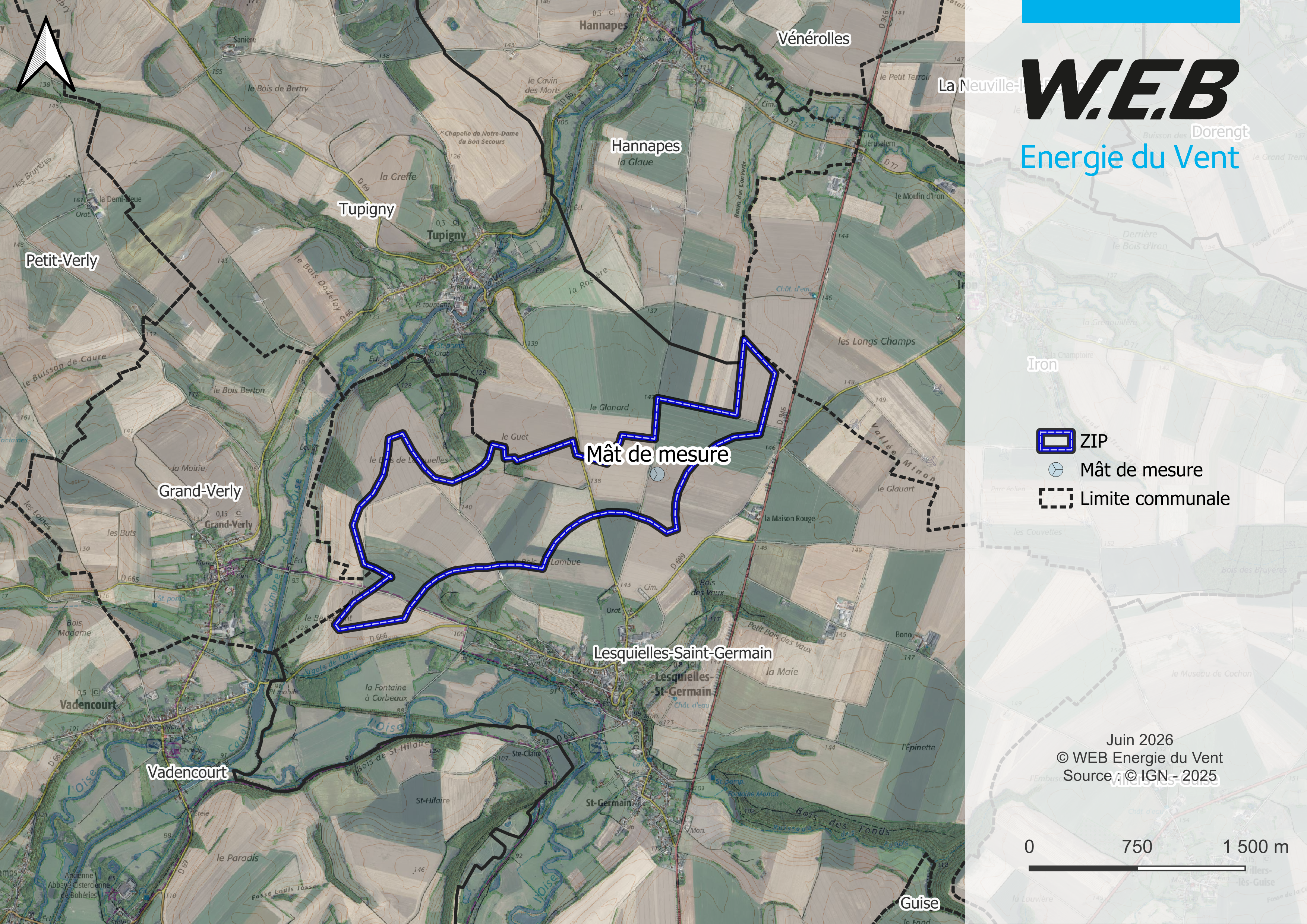

  • Surface de la zone d’étude : 200 hectares
  • Projet de 3 à 5 éoliennes pour une puissance totale de 13,5 MW à 30 MW
  • Puissance par éolienne :  4,5 à 6 MW
  • Hauteur en bout de pale envisagée : Maximum 150 à 200m
  • Production annuelle : entre 39 875 et 88 610 MWh (1 MWh = 1000 KWh)
  • Production d’électricité pour : entre 13 000 et 22 960 foyers (hors chauffage)

Comité de Concertation Territorial (CTC)



La création d’un comité de pilotage et le lancement d’un processus de concertation avant dépôt du dossier afin de mieux aiguiller le projet et maintenir une bonne concertation au sein des acteurs locaux : élus, associations des communes, riverains etc…

Ce comité sera donc créé dans les prochains mois afin d’accompagner les porteurs de projets sur différentes composantes du dossier (implantations des turbines, mesures d’accompagnement, phase chantier, enjeux paysagers, historiques et écologiques). Cette démarche a pour but de proposer le meilleur projet possible pour le territoire.

Un cabinet de concertation sera sélectionné pour être le garant de ce processus ; ainsi donc, dans le futur, il animera, assistera et documentera ces réunions (CR, rapport, autres supports visuels) ainsi que d’autre évènements de communication pour rappeler les sujets abordés et les réponses apportées par WEB Energie du Vent.

Son rapport final fera partie intégrante du dossier d’autorisation environnementale sur lequel le préfet devra s’appuyer pour rendre sa décision. Les comptes rendus seront disponibles sur cette page de projet.

Chronologie

  • Avril 2023 : Première rencontre constructive avec la maire de Lesquielles-Saint-Germain en vue d´un premier échange avec le conseil municipal.
  • Septembre 2023 : Présentation devant le Conseil Municipal de Lesquielles-St-Germain
  • 27 Septembre 2023 : Délibération, par le Conseil Municipal, pour la sélection de WEB Energie du Vent, pour développer le projet du Parc Eolien sur la commune de Lesquielles-Saint-Germain
  • Octobre 2023 : Lancement de la phase foncière
  • Novembre 2025 : Lancement de l’étude écologique
  • Mars 2026 :  Pose du Mat de Mesure sur la Zone d’Implantation Potentielle

Les prochaines étapes

  • 2èm semestre 2026 : Suite des études pour le dossier de Demande d’Autorisation Environnementale, lancement du processus de concertation
  • 1er trimestre 2027 : Finalisation des variantes d’implantation des machines en accord avec le CTC
  • 2èm semestre 2027 : Dépôt de la demande d'Autorisation Environnementale en préfecture
