Projet agrivoltaïque de Bourguignons
Parc agrivoltaïque Ferme de la Forêt

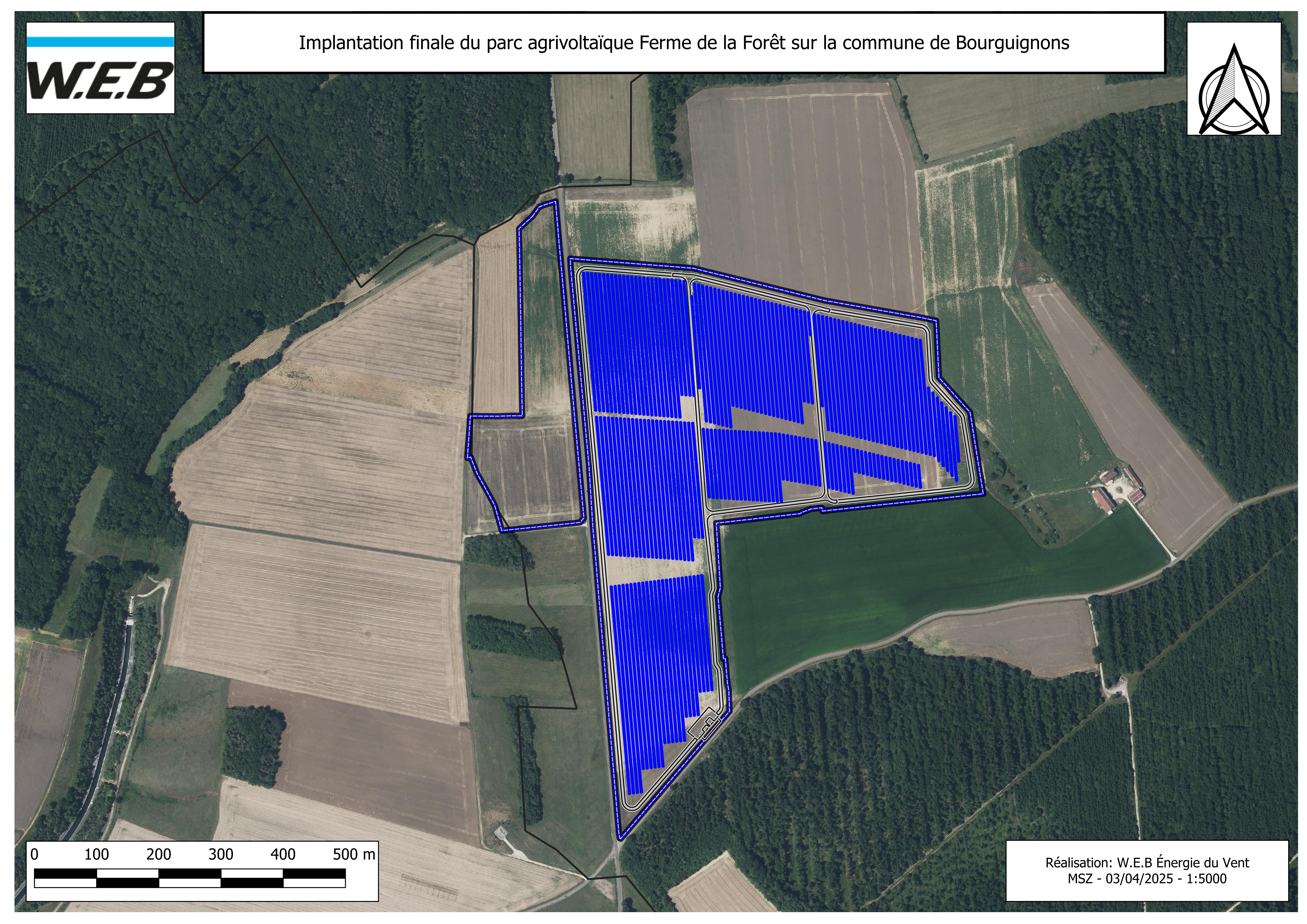

Caractéristiques du projet
- Dans le département de l’Aube (10), dans la région du Grand Est. Sur la commune de Bourguignons
- Surface de la zone d’étude : 29,89 ha
- Surface en exploitation : 27,38 ha
- Projet d'une puissance totale de l'ordre de : 17,62 MWc
- Nombre de panneaux solaires : 24 640
- Hauteur des panneaux solaires : 1,30 m à 3,50 m
- Production d'électricité pour : environ 8 000 foyers (hors chauffage)
Un projet en cours de développement
Le projet de Bourguignons a débuté au cours de l’été 2021. Le choix de la zone d’implantation s’est fait suite à un travail de cartographie visant à identifier les contraintes locales. Les parcelles identifiées étant bien situées pour un parc photovoltaïque, la société WEB Energie du Vent a établi un premier contact avec les élus et propriétaires de la commune.
Le projet ayant été bien accueilli par la Mairie, il a été présenté lors du conseil municipal de juillet 2021 et a reçu un avis favorable du conseil.
Une phase d’études plus poussées a alors été lancée par WEB Energie du Vent pour concevoir le projet d’implantation. Les études écologiques sont menées par le bureau d’étude CERA Environnement avec une analyse de l’état initial du cycle faune-flore de la zone et les études paysagères sont menées par le bureau d’étude JACQUEL & CHATILLON.
L’année 2023 a été marquée par des changements importants dans la législation relative aux projets d’énergies renouvelables. La loi d’accélération EnR votée en février 2023 oriente les projets sur terres agricoles vers l’agrivoltaïsme, ce qui nécessite de repenser la conception en mettant le projet agricole au cœur du projet.
L’arrivée de l’agrivoltaïsme exige la réalisation d’études complémentaires ainsi qu’une révision de l’implantation des installations et donc des études déjà réalisées. WEB Energie du Vent est alors accompagné par le bureau d’étude agricole CETIAC pour développer le projet agricole en collaboration avec un éleveur ovin déjà familier de la région.
Après plusieurs mois d’échanges avec l’administration et plusieurs ajustements du projet, WEB Energie du Vent entame un processus de concertation au printemps 2024. Cette concertation est organisée en 4 rencontres qui ont pour but d’informer et de recueillir les avis des acteurs locaux concernés par le projet sur l’avancement du projet, les résultats des études menées par les bureaux d’études, l’implantation du projet, les mesures d’accompagnement etc.
La dernière étape de cette concertation est le comité de projet qui se tiendra le 27 mai 2025 à la Mairie de Bourguignons et aura pour but de présenter le projet finalisé avant le dépôt du permis de construire qui est prévu pour le mois de juin 2025.
Chronologie du projet
- Juin 2021 : Première rencontre avec le Maire
- Juillet 2021 : Délibération favorable du Conseil Municipal
- Automne 2021 : Première rencontre avec les propriétaires et exploitants
- Février 2023 : Loi d’accélération des énergies renouvelables (APER) et refonte du projet
- Début mai 2023 : Rencontre avec la Mission Coteaux, Maisons & Caves de Champagne
- Mai 2023 : Lancement d’un audit agrivoltaïque
- Fin mai 2023 : Rencontre avec la DDT
- Juin 2023 : Lancement des études écologiques, d'impacts et agricoles
- Mars 2024 : Pôle EnR
- Mai 2024 : Premier Comité Territorial de Concertation
- Juillet 2024 : Rencontre avec la Chambre d’Agriculture de l’Aube et de la Haute-Marne
- Octobre 2024 : Second Comité Territorial de Concertation
- Février 2025 : Organisation d’une permanence publique par WEB Energie du Vent et présentation du projet aux habitants
- Avril 2025 : Troisième Comité Territorial de Concertation
Les prochaines étapes
- Fin mai 2025 : Comité de projet
- Juin 2025 : Dépôt du permis de construire
- 2025-2026 : Instruction du dossier
Responsable du projet
-
Mathieu Schnitzler
Chef de projet
